微信扫码 意见反馈
热线电话
返回顶部
首页 >新闻资讯 > 行业动态

建筑管道工程竣工验收前应进行的五大试验

分享到:
点击次数:840 更新时间:2019年11月08日11:01:34 打印此页 关闭

建筑管道工程

建筑管道工程的一般施工程序为:“施工准备→配合土建预留、预埋→管道测绘放线→管道元件检验→管道支架制作安装→管道加工预制→管道安装→系统试验及清洗→防腐绝热→试运行→竣工验收”。其中,管道系统试验是竣工验收之前必不可少的步骤,根据规范要求有五大试验要做。

不能不做



压 力 试 验

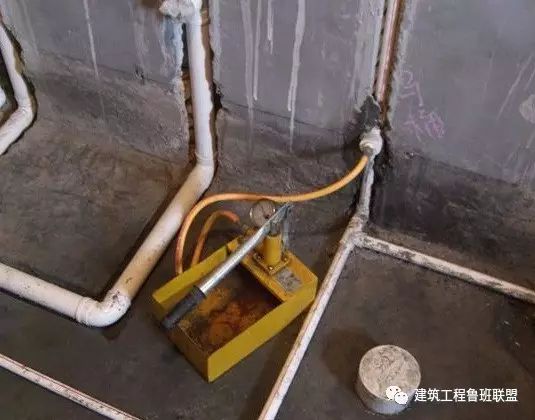

管道压力试验应在管道系统安装结束,经外观检查合格、管道固定牢固、无损检测和热处理合格、确保管道不再进行开孔、焊接作业的基础上进行。

1)试验压力应按设计要求进行,当设计未注明试验压力时,应按规范要求进行。各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MP;金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MP,然后降到工作压力进行检查,应不渗不漏;塑料给水系统应在试验压力下稳压1h,压力降不得超过0.05MP,然后在工作压力的1.15 倍状态下稳压2h,压力降不得超过0.03MP,同时检查各连接处不得渗漏。

2)压力试验宜采用液压试验并应编制专项方案,当需要进行气压试验时应有设计人员的批准。

3)高层、超高层建筑管道应先按分区、分段进行试验,合格后再按系统进行整体试验。



灌 水 试 验

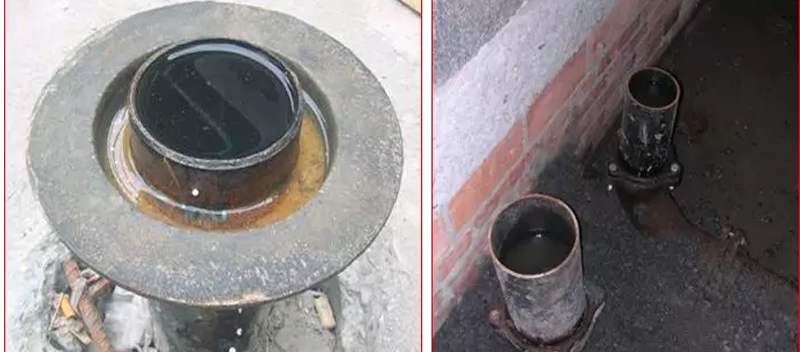

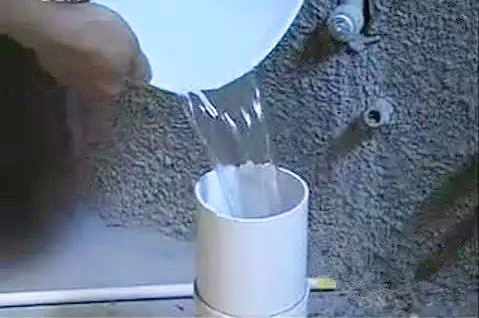

1)室内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或底层地面高度。灌水到满水15min,水面下降后再灌满观察5min,液面不降,管道及接口无渗漏为合格。

2)室外排水管网按排水检查井分段试验,试验水头应以试验段上游管顶加1m,时间不少于30min,逐段观察,管接口无渗漏为合格。

 3)室内雨水管应根据管材和建筑物高度选择整段方式或分段方式进行灌水试验。整段试验的灌水高度应达到立管上部的雨水斗,当灌水达到稳定水面后观察1h,管道无渗漏为合格。



通 球 试 验



排水管道主立管及水平干管安装结束后均应做通球试验,通球球径不小于排水管径的2/3,通球率必须达到100%



消火栓试射试验

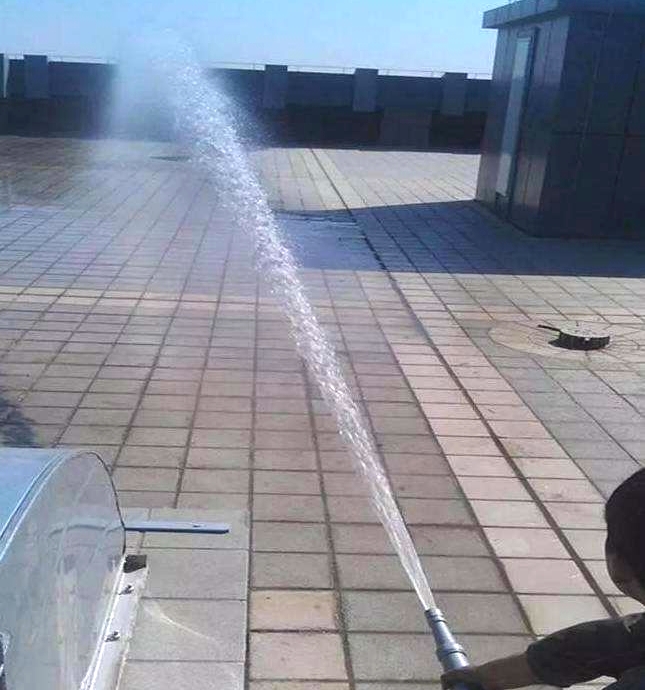

1)室内消火栓系统在安装完成后必须做试射试验。试射试验一般取有代表性的三处:屋顶(或水箱间内)取一处和首层取两处。

2)屋顶试验用消火栓试射可测得消火栓的出水流量和压力(充实水柱);首层取两处消火栓试射,可检验两股充实水柱同时喷射到达最远点的能力。



通 水 试 验



排水系统安装完毕,排水管道、雨水管道应分系统进行通水试验,以流水通畅、不渗不漏为合格。


【注】针对排水管道的灌水试验、通球试验、通水试验的目的分别是:检查有无渗漏、检查是否堵塞、检查通畅程度。


文字来源:建筑工程鲁班联盟(侵删)

- END -



长按识别二维码关注我们


地址:深圳市宝安西乡固戍一方天地产业园409

电话:0755-27086861 27086961

手机:181-3826-0970

邮箱:my_w@szjayson.com

官网:www.szjayson.com

上一条:螺杆式冷水机组与离心式冷水机组比较 下一条:我是工程师 我再也不想被叫做“x工”了!
